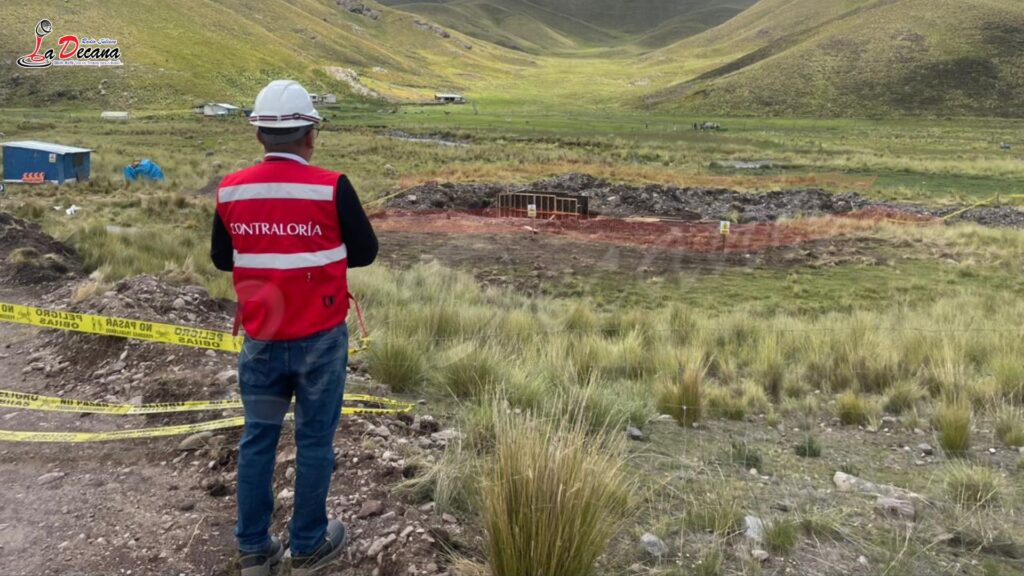

La Contraloría General de la República alertó a la Municipalidad Distrital de Macari sobre diversas situaciones que ponen en riesgo la adecuada ejecución de la obra “Mejoramiento y ampliación del sistema de agua potable y alcantarillado de la localidad de Macari”, proyecto que cuenta con una inversión de S/ 6 576 447 y busca mejorar el acceso a servicios básicos para la población.

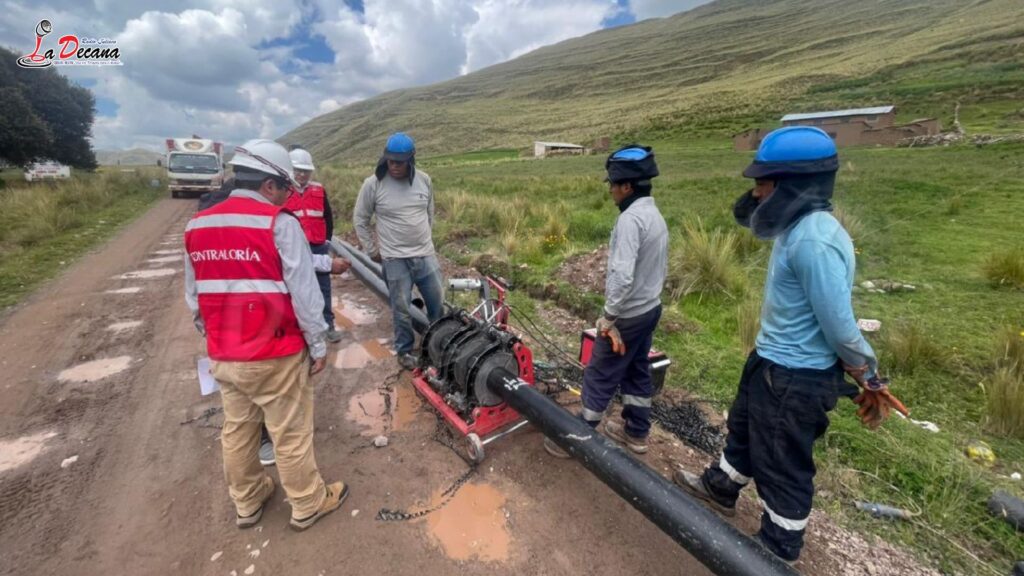

El proyecto contempla la captación de agua mediante galerías filtrantes, la instalación de más de 22 kilómetros de línea de conducción, la construcción de estructuras hidráulicas y el mejoramiento de un reservorio. Su ejecución está prevista en un plazo de 180 días calendario bajo la modalidad de contrata.
De acuerdo con el Informe de Control Concurrente N.° 011-2026-OCI/0462-SCC, correspondiente al periodo del 23 al 27 de febrero de 2026, la obra presenta retrasos en actividades clave de la ruta crítica, como la excavación de zanjas, nivelación del terreno, instalación de tuberías y construcción de estructuras. Estas demoras han generado que la valorización acumulada sea menor al 80 % de lo programado, lo que podría comprometer el cumplimiento del plazo contractual y retrasar la puesta en servicio del proyecto.

El informe también advierte que la entidad no viene cumpliendo con el pago oportuno de las valorizaciones de obra. Por ejemplo, la valorización N.° 01, correspondiente a diciembre de 2025, fue cancelada recién el 23 de febrero de 2026, fuera del plazo legal. En tanto, la valorización N.° 02 aún se encontraba en trámite al 24 de febrero de 2026, lo que contraviene la normativa vigente y podría generar el reconocimiento de intereses legales.
Asimismo, se evidenció la ausencia de personal clave tanto del contratista como del equipo de supervisión, pese a que su presencia es obligatoria según las condiciones contractuales. Entre los ausentes figuran el gerente de obra y el especialista en Seguridad y Salud Ocupacional por parte del contratista, así como el especialista en seguridad de obra por parte de la supervisión. Esta situación podría derivar en la aplicación de penalidades e incluso en el riesgo de pagos por servicios no prestados.
Otro aspecto preocupante es la ejecución de trabajos de excavación sin la debida señalización ni medidas de seguridad, lo que expone a trabajadores y pobladores a posibles accidentes debido a la presencia de zanjas abiertas en zonas de tránsito.

Finalmente, la Contraloría advirtió que la entidad no mantiene actualizada la información del proyecto en el sistema INFOBRAS, lo que limita la transparencia y dificulta el seguimiento del avance físico y financiero de la obra.
Estas observaciones fueron comunicadas a la entidad edil para que adopte las acciones correctivas necesarias, con el fin de garantizar la continuidad, seguridad y culminación oportuna de una obra clave para la calidad de vida de la población de Macari.
