La Contraloría General de la República emitió una alerta sobre retrasos significativos y problemas en la ejecución del proyecto de agua potable en la comunidad de Ñacoreque Chico, distrito de Cuyocuyo (provincia de Sandia), cuya finalidad es garantizar el acceso a agua segura para las familias de la zona.
De acuerdo con el Informe de Control Concurrente N.° 017-2025-OCI/0464-SCC, correspondiente al periodo del 21 al 31 de octubre de 2025, la obra —que cuenta con un presupuesto de S/ 458 346 y se ejecuta por administración directa— inició en septiembre de 2025 y tiene como fecha de culminación febrero de 2026. Sin embargo, a la fecha de la supervisión presenta un avance físico real de apenas 10,53 % y un avance financiero de 4,36 %, cifras muy por debajo del cronograma proyectado.
Esta situación, advirtió el órgano de control, representa un riesgo de incumplimiento de los objetivos del proyecto, lo que podría impedir que el servicio llegue oportunamente a la población.

Recursos sin ejecutar y deficiente manejo de materiales
Durante la inspección, la Contraloría evidenció que la obra registra solo un 9,7 % de ejecución presupuestal, dejando sin utilizar más del 90 % de los recursos asignados, pese a estar próximo el cierre del año fiscal. Esto podría impactar en la calidad del gasto público y afectar las metas institucionales.
Además, se identificaron deficiencias en la gestión de materiales: el almacén no cuenta con kardex ni bincard actualizados, lo que impide llevar un adecuado control de ingresos y salidas. El cuaderno de obra digital, que debe registrar el avance técnico, tampoco está actualizado por parte del residente ni del supervisor, limitando la transparencia y dificultando la supervisión efectiva.
Retrasos, falta de personal y riesgos en la calidad de la obra
El informe también señala retrasos respecto al cronograma físico. El personal técnico atribuyó la demora a condiciones climáticas y a la falta de mano de obra; sin embargo, no se presentó un cronograma actualizado que respalde estas variaciones.

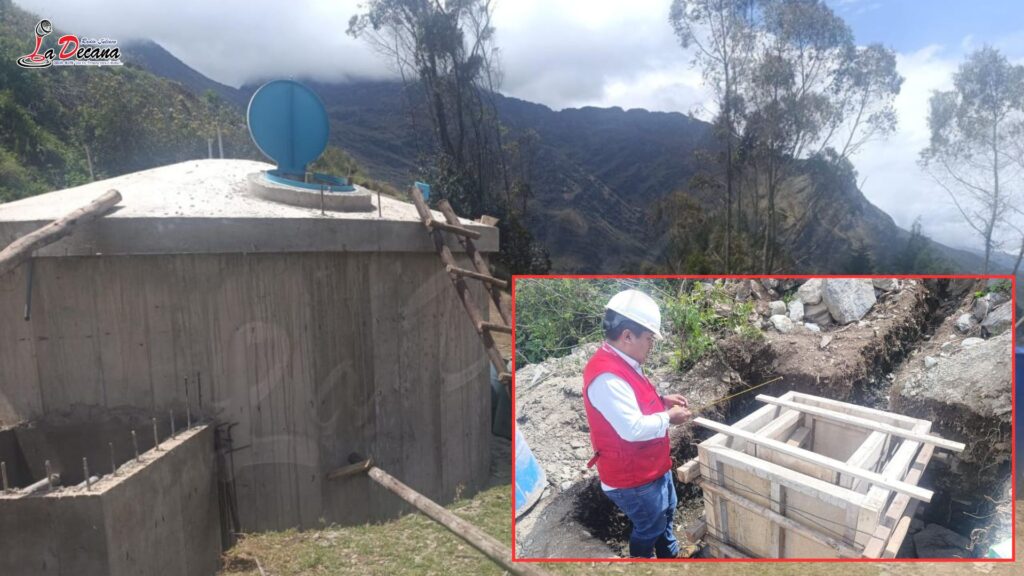

La Contraloría advirtió además problemas en el almacenamiento de materiales y el uso de agregados gruesos con partículas de gran tamaño para la elaboración del concreto, lo que podría comprometer la calidad estructural del reservorio y otros componentes del sistema de agua potable.
Recomendaciones y acceso al informe
Ante estos hallazgos, la Contraloría recomendó a la Municipalidad de Cuyocuyo adoptar acciones inmediatas para corregir las deficiencias, garantizar la continuidad de los trabajos y asegurar el uso adecuado de los recursos públicos.
El informe completo se encuentra disponible en el Buscador de Informes de Servicios de Control del portal institucional.
